今日は、運営管理 R7 第6問について解説します。
2 台の機械を用いて、第 1 工程、第 2 工程の順で作業するフローショップにおいて、各ジョブの作業時間が下表に与えられている。メイクスパンが最小になるように各ジョブがフローショップに投入された場合、メイクスパンにおける 2 台の機械の非稼働時間の合計として、最も適切なものを下記の解答群から選べ。
〔解答群〕
ア 3
イ 4
ウ 5
エ 6
オ 7
解説
スケジューリング方法から、ジョンソン法に関する問題です。
まとめシートでは、以下の通り解説しています。
それでは計算していきましょう。
1. ジョンソン法で投入順序を決める

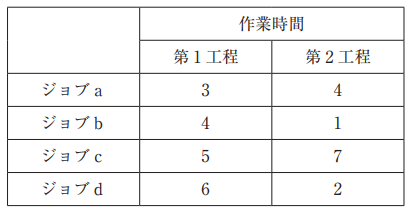

作業時間(第1工程, 第2工程)は以下です。
-
ジョブa: (3, 4)
-
ジョブb: (4, 1)
-
ジョブc: (5, 7)
-
ジョブd: (6, 2)
全ジョブの中で最小の作業時間を探し、
-
それが第1工程なら「前から詰める」
-
それが第2工程なら「後ろから詰める」
というルールです。
最小値の選び方
-
最小は 1(ジョブbの第2工程) → 後ろの一番最後に置く
-
次に最小は 2(ジョブdの第2工程) → 後ろの空いている一番後ろ(最後から2番目)に置く
-
次に最小は 3(ジョブaの第1工程) → 前の一番最初に置く
-
残りはジョブc → 真ん中に置く
よって投入順序は、以下の通りになります。
a → c → d → b
2. ガントチャートで開始・終了時刻を計算する
ポイントは、第2工程は「そのジョブの第1工程が終わった時刻」と「第2工程の機械が空いた時刻」の遅い方から開始することです。

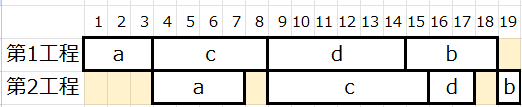

以下の図のようになります。
第1工程(機械1)
-
a:0~3
-
c:3~8
-
d:8~14
-
b:14~18
第2工程(機械2)
-
a:開始 max(3, 0)=3 → 3~7
-
c:開始 max(8, 7)=8 → 8~15
-
d:開始 max(14, 15)=15 → 15~17
-
b:開始 max(18, 17)=18 → 18~19
したがって、メイクスパン(全体完了時刻)は 19 です。
3. メイクスパンにおける非稼働時間(遊休時間)の合計
ここでいう非稼働時間は、0~メイクスパン19の間で各機械が止まっている時間です。
以下の図のうち、黄色に塗ってある場所が非稼働時間となります。
数えてみると、全部で6となります。
よって、2台の非稼働時間の合計は6ですので
正解は選択肢エとなります。
