今日は、R7 情報システム 第23問について解説します。
R7 情報システム 第23問

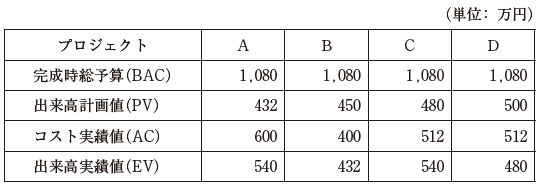

ある中小企業では、完成時総予算が1,080万円で、期間が半年の4つのプロジェクトA、B、C、Dが実施されている。プロジェクト期間がちょうど半分を経過した時点で、各プロジェクトの進捗をまとめたところ、次の表が得られた。
このままのコスト効率でプロジェクトが進んでいくとすると、プロジェクト完了時の総コストは、いくらになると予測されるか。予測される総コストを小さい順に並べたものとして、最も適切なものを選べ。
〔解答群〕
ア A、B、C、D
イ A、B、D、C
ウ B、A、C、D
エ B、C、A、D
オ B、C、D、A
プロジェクト完了時の総コストとありますので、完成時総コスト見積であるEACを求めます。
以下の公式に与えられたデータを代入し、A~DそれぞれのEACを求めていきます。
EAC = AC +(BAC-EV)×(AC ÷ EV)
A:600 +(1,080-540)×(600 ÷ 540)= 600 + 600 = 1200
B:400 +(1,080-432)×(400 ÷ 432)= 400 + 600 = 1000
C:512 +(1,080-540)×(512 ÷ 540)= 512 + 512 = 1024
D:512 +(1,080-480)×(512 ÷ 480)= 512 + 640 = 1152
これを小さい順に並べるとB→C→D→Aとなります。
✅ 以上から、正解は選択肢オとなります。
